Схе­ма дви­же­ния из­ме­ни­лась в Неклю­до­ве в свя­зи с на­ча­лом стро­и­тель­ства до­ро­ги

Схе­ма дви­же­ния из­ме­ни­лась в Неклю­до­ве в свя­зи с на­ча­лом стро­и­тель­ства до­ро­ги
15 марта 2019 0 2261
В связи со строительством дороги Неклюдово-Золотово изменится схема движения транспорта в Борском округе.

Министр транспорта и автомобильных дорог Нижегородской области Вадим Власов проверил готовность к началу работ по строительству автомобильной дороги Нижний Новгород — Шахунья — Киров на участке Неклюдово — Золотово, сообщает пресс-служба губернатора и регионального правительства.

С 15 марта 2019 года и по 20 октября 2020 года здесь изменяется схема движения: вводится ряд ограничений для того, чтобы начать строительство эстакады над железнодорожными путями. Всего на семикилометровом участке новой дороги планируется строительство пяти путепроводов общей протяженностью больше 900 метров.

«Со следующей недели здесь начнется устройство фундаментов для двух путепроводов. Этот участок дороги позволит вывести транзитный поток транспорта из населенного пункта и таким образом решить проблему пробок для тех, кто едет в кировском направлении. В выходные дни во время дачного сезона люди могут провести в этой пробке и четыре, и пять часов. Наша задача — убрать затор. Кроме того, благодаря строительству путепроводов и разведению на разные уровни автомобильной дороги и железнодорожного полотна на этом участке повысится безопасность движения», — сказал Вадим Власов.

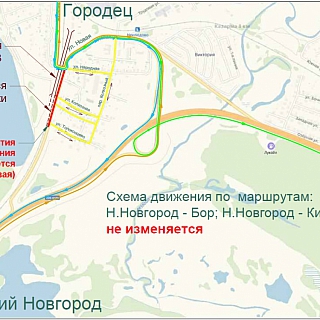

Министр подчеркнул, что с введением ограничений схема движения по маршрутам Нижний Новгород — Бор и Нижний Новгород — Киров остается прежней. Движение транспортных средств прекращено на участке автомобильной дороги (22 ОП-РЗ-22Р-0159) Нижний Новгород — Шахунья — Киров от железнодорожного переезда (ул.Нагорная) до улицы Толоконцево поселка Неклюдово.

Объезд организован по улице Новая. Также закрыты выезды из поселка Неклюдово на автомобильную дорогу Нижний Новгород — Шахунья — Киров с улиц Толоконцево, Солнечной, Колхозной и Переездного переулка.

Выезд транспортных средств с этих улиц осуществляется по соседним улицам. Скорость транспортных средств в районе железнодорожного переезда ограничена до 20 км/ч.

Водителям рекомендуется обращать внимание на временные дорожные знаки с флуоресцентным желтым фоном, заблаговременно предупреждающие о приближении к участку проведения строительно-монтажных работ. Для безопасности движения также будет нанесена временная дорожная разметка оранжевого цвета.

Исполнительный директор подрядной организации ООО «Европейская столица» Григорий Терентьев сообщил, что уже оборудованы два строительных городка, ведется прокладка технологических проездов. Непосредственно работы по строительству объекта начнутся с установки свай для опор будущих путепроводов.

«Сейчас в строительстве задействовано около 60 рабочих, в дальнейшем мы планируем увеличить их число до 200 человек», — сказал Григорий Терентьев.

Напомним, что участок Нижний Новгород — Шахунья — Киров на участке Неклюдово — Золотово в городском округе город Бор будет построен в рамках нацпроекта «Безопасные и качественные автомобильные дороги», одна из целей которого — снижение доли дорог, работающих в режиме перегрузки.

В Нижегородской области существует острая проблема обеспечения транспортной доступности северных районов и организация транспортной связи с Кировской и Костромской областью, а также Республикой Марий-Эл. Необходимость расширения участка дороги Неклюдово — Золотово стала очевидной после открытия второго моста через Волгу, который увеличил пропускную способность переправы в два раза. Губернатор Нижегородской области Глеб Никитин обратился к Президенту Российской Федерации Владимиру Путину с просьбой о рассмотрении вопроса софинансирования строительства этой дороги из федерального бюджета. В конце 2018 года деньги были выделены.

В декабре 2018 года был заключен государственный контракт на выполнение строительно-монтажных работ со сроком завершения в 2020 году (стоимость СМР по гос. контракту составляет 3,563 млрд руб.). Заказчик работ — ГКУ НО «ГУАД», Генеральный подрядчик — ООО «Европейская столица».

Оценить качество исполнения нацпроекта «БКАД», оставить свои отзывы и предложения, задать вопросы можно на сайте министерства транспорта и автомобильных дорог, а также в социальной сети «ВКонтакте» в группе проекта «Дороги Нижегородской области» vk.com/bkadnnovgorodobl.
