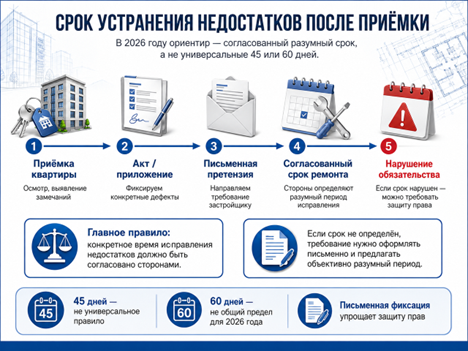

Сроки устранения недостатков застройщиком после приёмки квартиры в 2026 годуПодписание передаточного акта не означает, что после получения ключей любой обнаруженный недостаток придется исправлять за свой счет. Если дефекты связаны с качеством строительства, отделки, монтажа окон, дверей или инженерных систем, у участника ДДУ сохраняются требования к строительной компании в пределах гарантии. Но со сроками есть важный нюанс. В 2026 году закон не устанавливает для всех гарантийных случаев единого правила «45 дней». Не действует как универсальное правило и прежний предел в 60 календарных дней, который встречается во многих статьях о новостройках. После приемки квартиры основной ориентир — статья 7 Федерального закона № 214-ФЗ: безвозмездное устранение недостатков производится в разумный период, а конкретное время исправления выявленных дефектов должно быть согласовано сторонами. Поэтому ответ на вопрос, сколько времени дается исполнителю, зависит от того, когда обнаружена недоделка, зафиксирована ли она при передаче объекта, какой период указан в акте или претензии и относится ли проблема к гарантийному случаю. Какой срок устранения недостатков застройщиком действует в 2026 году Часть 2 статьи 7 Закона № 214-ФЗ предоставляет участнику долевого строительства три основных варианта требования:
Часть 6 той же статьи уточняет: если выявленные дефекты обнаружены в течение гарантийного периода, застройщик обязан исправить их в срок, согласованный с участником долевого строительства. При отказе выполнить требование либо при его неудовлетворении в согласованное время появляется право обращаться в суд. Получается, что универсального количества дней для каждой ситуации нет. Если, например, стороны подписали приложение к акту и установили 30 календарных дней на ремонт, именно эта договоренность становится важной точкой для оценки нарушения. В судебной практике встречаются дела, где стороны заранее согласовывали три месяца либо 60 дней, и суд исходил из установленного ими периода. Если конкретная дата не определена, ситуацию нельзя оставлять на уровне телефонных обещаний «бригада скоро придет». Требование следует оформить письменно и предложить объективно разумное время для исправления. Почему 45 дней — не универсальное правило для ДДУ Цифра 45 обычно появляется из статьи 20 Закона о защите прав потребителей. Но эта статья регулирует устранение недостатков товара изготовителем или продавцом и предусматривает максимальный период ремонта товара по письменному соглашению сторон. Автоматически переносить это правило на строительные недостатки квартиры по ДДУ некорректно. Для выполненной работы Закон о защите прав потребителей использует другую конструкцию: статья 30 говорит о разумном времени, назначенном потребителем. При этом отношения по договору участия в долевом строительстве регулируются прежде всего специальным 214-ФЗ, а законодательство о защите прав потребителей применяется лишь в части, которую этот ФЗ непосредственно не регулирует. Практический вывод простой: претензия со словами «по закону обязаны отремонтировать все за 45 дней» может содержать неправильное правовое обоснование. Гораздо сильнее документ, в котором указан сам дефект, доказательства его строительного происхождения и обоснованный период для выполнения работы. А куда исчезли 60 дней после приемки квартиры До конца 2025 года действовали специальные правила передачи объектов долевого строительства по Постановлению Правительства РФ № 2380. Они предусматривали устранение недостатков максимум за 60 календарных дней после подписания документа о передаче, а при существенных нарушениях — после составления акта осмотра со специалистом. Постановление продолжает действовать и в 2026 году, но его содержание изменилось. Для периода с 1 января по 31 декабря 2026 года Правительство сохранило отдельные особенности передачи объекта, в том числе порядок привлечения специалиста при существенных нарушениях или споре о перечне дефектов. Однако прежний пункт о 60 календарных днях относится к правилам, действовавшим до 31 декабря 2025 года, и в специальный блок на 2026 год не перенесен. Поэтому статья, которая без оговорок утверждает, что в 2026 году любое устранение дефектов должно заканчиваться на шестидесятый день, опирается на уже изменившееся регулирование.
Если недочеты указаны непосредственно в акте Лучший сценарий для доказательств — выявлять замечание еще в ходе осмотра и письменно фиксировать его при передаче жилья. До подписания документов стоит проверить окна и двери, стены, пол, потолок, вентиляцию, электрику, отопление, сантехнику и другое оборудование. Полезно заранее изучить, как проходит приемка квартиры от застройщика, потому что правильно оформленный результат осмотра впоследствии упрощает и устранение, и взыскание денег. Если недостаток не является существенным и объект принимается, в документах желательно указать:

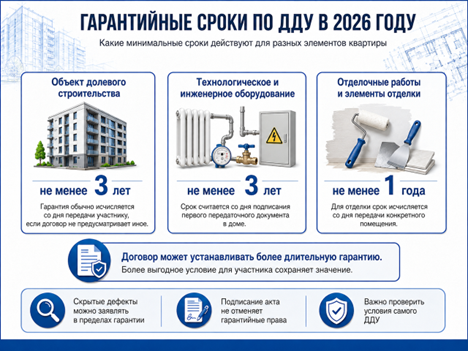

Формулировка «имеются замечания» слишком расплывчата. Лучше написать, например, что обнаружена разгерметизация конкретного оконного блока, повреждение напольного покрытия или отклонение поверхности стены. Если стороны прямо установили дату, к которой исполнитель должен закончить исправление, доказывать момент начала просрочки значительно проще. Можно ли предъявить недостаток после подписания акта Да. Передача квартиры без замечаний не уничтожает гарантийные права на скрытые дефекты. Некоторые проблемы вообще невозможно выявлять при обычном визуальном осмотре. Промерзание стены становится заметно зимой, нарушение гидроизоляции — после эксплуатации, технологический дефект монтажа инженерного оборудования может проявиться спустя месяцы. Статья 7 Закона № 214-ФЗ прямо позволяет предъявлять требования по ненадлежащему качеству, если проблема обнаружена в пределах установленной гарантии. Условие договора о полном освобождении компании от ответственности за недостатки объекта ничтожно. Иными словами, подпись под актом подтверждает передачу, но сама по себе не превращает скрытый строительный дефект в проблему собственника. Гарантийный срок на квартиру, отделку и инженерное оборудование С 2025 года нормы изменились, поэтому цифра «пять лет на всю квартиру», которую продолжают повторять старые публикации, уже не является универсальным описанием действующей статьи 7. На момент написания материала минимальная гарантия составляет:
Для самого объекта течение гарантии начинается со дня передачи участнику, если договор не предусматривает иное. Для отделки — со дня передачи конкретного помещения. А гарантийный срок на технологическое и инженерное оборудование исчисляется со дня подписания первого передаточного документа в доме. При этом договор может устанавливать более длительную гарантию. Если в ранее заключенном ДДУ прямо указано пять лет, более выгодное договорное условие нельзя просто игнорировать только потому, что законодательный минимум впоследствии стал меньше.
Какие дефекты должен устранять застройщик Строительная компания отвечает не за любую поломку, возникшую после новоселья, а за недостатки, связанные с ненадлежащим исполнением ее обязательств. Основанием может быть отступление от условий договора, проектной документации или обязательных требований, которое ухудшило качество объекта. Для части современных ДДУ с отделкой значение имеет также стандарт застройщика. С 11 марта 2025 года действуют минимальные требования Минстроя к результату отделочных работ. Они регулируют, в частности, допустимые отклонения отделки стен, полов и потолков. Стандарт девелопера не должен ухудшать положение участника по сравнению с этим минимумом. Например, предметом спора могут стать:
Но гарантия не покрывает нормальный износ или повреждение, которое возникло из-за неправильной эксплуатации. Компания также вправе отказывать, если докажет, что причина связана с ремонтом, выполненным собственником или привлеченными им подрядчиками, либо с нарушением инструкции по эксплуатации. Такое исключение прямо закреплено частью 7 статьи 7 № 214-ФЗ. Поэтому после обнаружения серьезной проблемы не всегда разумно сразу самостоятельно разбирать конструкцию: это может осложнить установление причины. Как правильно зафиксировать выявленные недостатки Когда собственник обнаружил строительный недостаток уже после переезда, первое действие — не звонок менеджеру, а фиксация. Стоит сделать фотографии и видео, записать дату обнаружения, сохранить переписку, а при технически сложной проблеме организовать обследование специалистом. Если требуется экспертиза, помещение желательно сохранить в состоянии, позволяющем исследовать причину возникновения дефекта. Затем направляется письменное обращение. Претензия застройщику должна содержать как минимум:

Отправку нужно подтвердить. Это может быть почтовое отправление с описью либо иной предусмотренный договором канал, позволяющий доказать содержание и дату получения. Жаловаться только по телефону, в приложении жилого комплекса или чате с менеджером рискованно: впоследствии будет трудно доказать, какой именно ремонт требовался и когда компания получила заявление. Что значит «разумный срок» на практике Разумный срок — не произвольное количество времени, выбранное одной стороной. Его оценивают с учетом характера проблемы и необходимой технологии. Заменить поврежденную фурнитуру и устранить сложное нарушение гидроизоляции — объективно разная работа. На продолжительность могут влиять объем ремонта, необходимость обследования, демонтажа, высыхания материалов, повторного монтажа и технологический цикл. Но внутренняя организация бизнеса сама по себе не должна превращать гарантийное обязательство в бессрочное. Формулировки «нет подрядчика», «ждем материалы» или «заявок очень много» не дают права месяцами ничего не делать. Есть еще одна практическая тонкость. Часть 6 статьи 7 говорит именно о сроке, согласованном застройщиком с участником. Поэтому односторонняя запись в письме «даю три дня» не гарантирует, что суд автоматически признает четвертый день началом начисления санкций. Безопаснее действовать так: предложить объективный период, запросить письменное подтверждение и отдельно зафиксировать отказ или отсутствие результата. Если компания сама предлагает чрезмерно длительное время, подписывать соглашение автоматически тоже не стоит — после подписи такой документ может стать доказательством согласованного периода. Что делать, если застройщик не устраняет дефекты При отказе либо неудовлетворении требования в установленный период часть 6 статьи 7 позволяет предъявить иск. В зависимости от ситуации участник вправе требовать не только обязать компанию отремонтировать объект. Закон предусматривает соразмерное уменьшение цены либо возмещение своих расходов на устранение недостатков. Последний вариант особенно важен, если ждать больше невозможно и ремонт приходится выполнять самостоятельно. Но сначала стоит обеспечить доказательства причины и стоимости работ. Иначе ответчик может заявить, что часть ремонта не имела отношения к первоначальным дефектам или была неоправданно дорогой. При существенном нарушении требований к качеству либо неустранении выявленных проблем в установленный разумный период статья 7 предусматривает и возможность одностороннего отказа от договора с соответствующими денежными требованиями. Это уже более сложный сценарий, где до заявления об отказе желательно оценить доказательства и правовые последствия отдельно. Неустойка за нарушение срока устранения недостатков Если согласованное обязательство по исправлению нарушено, часть 8 статьи 7 № 214-ФЗ предусматривает неустойку. Общее правило — 1/300 ставки рефинансирования Банка России, действовавшей в соответствующий период нарушения, от стоимости расходов, необходимых для исправления дефектов. Для гражданина, который приобрел жилое помещение для личных и семейных целей, размер применяется в двойном размере, то есть фактически 1/150 ставки. При этом санкция для такого потребителя не может превышать стоимость необходимых работ. Если дефект является основанием для признания помещения непригодным для проживания, расчет производится уже от цены договора. По состоянию на конец июля и начало августа 2026 года ключевая ставка Банка России составляет 14% годовых. Для расчета конкретного периода необходимо использовать ставку, действовавшую именно в дни соответствующего нарушения, поскольку она может меняться. Отдельно нужно учитывать переходный 2025 год: по Постановлению Правительства № 326 неустойка, предусмотренная частью 8 статьи 7, не начислялась за период с 1 января по 31 декабря 2025 года. В 2026 году этот период неначисления закончился.
Ограничение 3% для части недостатков в 2026 году Есть еще одно изменение, которое важно учитывать до подачи иска. Часть 4 статьи 10 Закона № 214-ФЗ устанавливает специальное ограничение для судебных требований, связанных с результатом отделочных работ, установкой оконных и дверных блоков, сантехнического оборудования, а также соответствующих элементов, изделий и оборудования. По таким требованиям общая сумма, взыскиваемая судом, включая соразмерное уменьшение цены, расходы на исправление, неустойки, проценты и убытки, по общему правилу не может превышать 3% цены договора, если сам ДДУ не предусматривает более высокий размер. Правило применяется и к части правоотношений по более ранним договорам, если соответствующие права и обязанности возникли после 1 января 2025 года. Важно не расширять этот предел автоматически на любой строительный дефект дома. В статье 10 перечислены конкретные виды работ и оборудования. Например, спор о фундаментальном конструктивном нарушении требует отдельной квалификации. Судебная практика 2026 года уже показывает реальное применение трехпроцентного ограничения в спорах о стоимости устранения соответствующих недостатков. Можно ли взыскать штраф, если претензия не исполнена Для гражданина, приобретающего жилье для личных целей, специальная часть 3 статьи 10 № 214-ФЗ предусматривает штраф 5% от присужденной суммы, если обоснованное требование не было удовлетворено добровольно. Для требований, право на которые возникло раньше изменения законодательства, переходные ситуации оцениваются отдельно с учетом позиции Конституционного Суда РФ от 14 апреля 2026 года № 24-П. Поэтому автоматически использовать старую формулу штрафа в современном иске нельзя. Гарантийный срок и срок исковой давности — не одно и то же Эти понятия часто смешивают. Гарантийный срок определяет период, в течение которого можно выявить недостаток и предъявить соответствующее требование в рамках гарантийной ответственности. Срок исковой давности относится уже к возможности судебной защиты нарушенного права. По требованиям о ненадлежащем качестве работ в отношении зданий и сооружений применяется трехлетняя давность. Если заявление о недостатках сделано в пределах гарантии, пункт 3 статьи 725 ГК РФ связывает начало ее течения с днем заявления о таких недостатках. Такой подход отражался и в практике по долевому строительству. Это еще одна причина не откладывать письменное требование. Даже если гарантия заканчивается не завтра, необходимо документально закрепить момент обнаружения проблемы и обращения. Пошаговый порядок действий после обнаружения дефекта Если после получения ключей выявлена недоделка, практический алгоритм выглядит так:
Не стоит специально препятствовать доступу бригады, если предъявлено требование бесплатно отремонтировать недостаток. Отказ предоставить разумный доступ может стать серьезным аргументом строительной компании в споре. Главное о сроках устранения недостатков в 2026 году После приемки квартиры основной принцип выглядит так: застройщик должен исправлять подтвержденный гарантийный недостаток бесплатно и в разумный, согласованный период. 45 дней не являются универсальным пределом по ДДУ. Прежнее специальное правило о 60 календарных днях также нельзя автоматически применять к гарантийным требованиям 2026 года. Поэтому решающее значение имеют документы: договор, акт, письменная претензия, подтверждение ее получения, согласованный период ремонта и доказательства самого дефекта. Если исполнитель нарушает договоренность, появляется основание ставить вопрос о неустойке, возмещении расходов, уменьшении цены либо судебном понуждении к устранению. Чем точнее зафиксированы недостаток, причина, требование и даты, тем меньше спор сводится к словам одной стороны против другой. Для собственника правильная стратегия начинается не с вопроса «через сколько можно подавать в суд», а с качественной фиксации нарушения. Именно она определяет, получится ли впоследствии доказать гарантийный случай, нарушение обязательства и размер денежных требований. Смотрите также
